新築工事の流れを現場目線で徹底解説|家が建つまでの8つの工程と見学すべきタイミング

新築工事の流れ 新築

こんにちは。建築歴20年以上の現場代理人、芯(シン)です。

「工事中、現場では何をしているんだろう?」

契約が終わり、着工を待つ間、こう思ったことはありませんか?

工事が始まっても、フェンスや養生シートで現場が囲われていて、中で何が起きているのかよくわからない。

完成した家だけを見ると「あっという間に建った」と感じるかもしれません。

でも実際には、何十もの工程が積み重なって一棟の家が完成しています。

流れを知っているだけで、現場見学のタイミングがわかる・工事の遅れに気づける・業者への質問がしやすくなる。

今回は新築工事の流れを現場目線でわかりやすく解説します。

新築工事の全体像

新築工事は大きく以下の流れで進みます。

  • ① 地盤調査・改良(1〜2週間):土地の強度を調べ、必要なら補強する
  • ② 基礎工事(3〜4週間):建物の土台となる基礎をつくる
  • ③ 構造工事(上棟)(1〜2週間):柱・梁・屋根など骨組みを組み上げる
  • ④ 外壁・屋根工事(3〜4週間):外側を雨風から守る仕上げをする
  • ⑤ 内装下地工事(2〜3週間):断熱・配線・配管など壁に隠れる部分をつくる
  • ⑥ 内装仕上げ工事(3〜4週間):クロス・床・建具など室内を仕上げる
  • ⑦ 設備工事・外構(2〜3週間):キッチン・浴室・電気・外まわりを整える
  • ⑧ 竣工検査・引き渡し(1〜2週間):完成確認・鍵の受け渡し

合計:一般的な木造住宅で4〜6ヶ月程度

規模・仕様・天候・職方さんの持っている現場の状況(職人さんは多くの現場を掛け持ちしています)によって前後します。工程表で必ず確認してください。

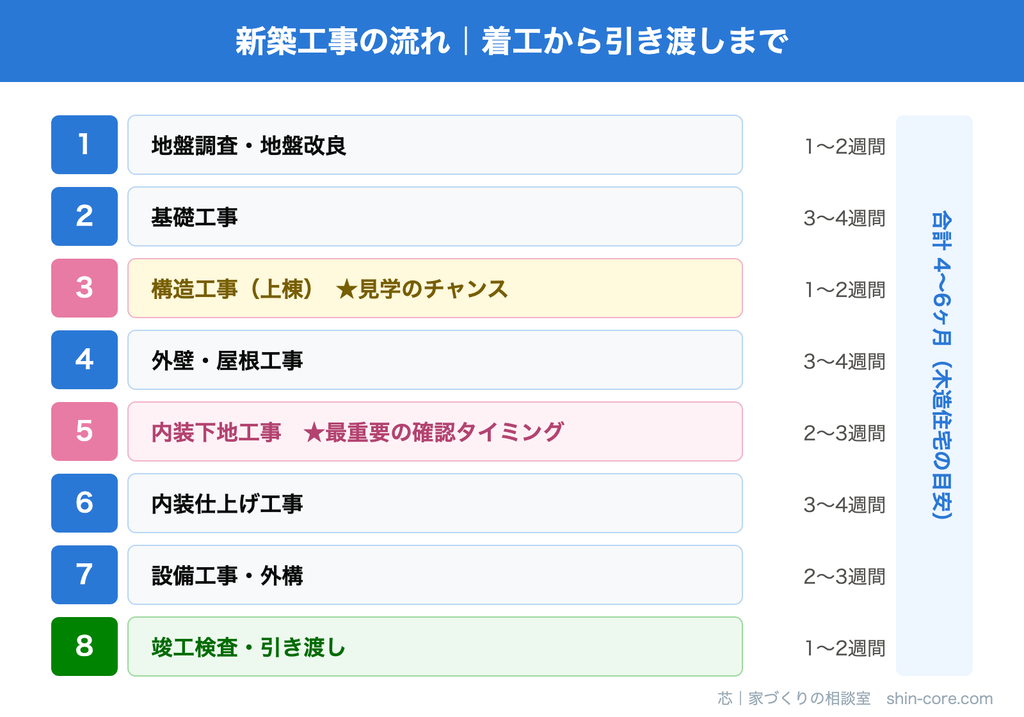

新築工事の8つの工程と期間の目安

各工程を現場目線で解説

① 地盤調査・地盤改良工事

工事の一番最初に行うのが地盤調査です。

土地の強度を専用の機械で測定し、建物を支えられるかどうかを確認します。

調査の結果、地盤が弱いと判断された場合は地盤改良工事が必要になります。

地盤改良の主な方法:

  • 表層改良:表面の土をセメントで固める
  • 柱状改良:地中に柱状の改良体をつくる
  • 鋼管杭工法:鋼管を地中深くまで打ち込む

地盤改良が必要かどうかは、調査をするまでわかりません。予算に余裕を持っておくことが大切です。

② 基礎工事

地盤の準備が終わると、いよいよ基礎工事です。

基礎とは、建物の重さを地盤に伝えるための土台のことです。

基礎工事の流れ:

  1. 根切り(地面を掘る)
  2. 砕石敷き・防湿シート張り
  3. 配筋(鉄筋を組む)
  4. コンクリート打設
  5. 養生・型枠脱型

コンクリートは打った後に「養生期間」が必要です。

③ 構造工事・上棟

基礎の上に土台を設置し、柱・梁・屋根の骨組みを組み上げていきます。

骨組みが一日で一気に立ち上がる日を「上棟(棟上げ)」「建て方」といいます。

家の形が初めてはっきりと見える、家づくりで最も感動的な瞬間です。

上棟後から内装工事が始まるまでが、建物の構造を目で確認できる唯一のタイミングです。

必ず現場を見に行ってください。

④ 外壁・屋根工事

骨組みが完成したら、外側を仕上げていきます。

  • 屋根工事:防水シート(ルーフィング)を張り、その上に屋根材(瓦・ガルバリウム等)を施工します。
  • 外壁工事:防水シートを張った上から、外壁材(サイディング・塗り壁・タイル等)を施工します。

ここで重要なのが「防水処理」です。

サッシ周り・ベランダ・外壁の継ぎ目など、雨水が入りやすい箇所の処理が甘いと、後から雨漏りの原因になります。重要な所です。

⑤ 内装下地工事

この工程で行われる主な作業:

  • 断熱材の施工(壁・床・天井)
  • 電気配線(コンセント・スイッチ・照明の配線)
  • 給排水配管(水道・排水の管を通す)
  • ボード下地(石膏ボードを張る前の下地)

これが「最重要の確認タイミング」です。

断熱材・配線・配管はこの後すべて壁の中に隠れます。
一度壁が閉じると、引き渡し後に問題が発覚しても原因の特定が大変になります。

確認してほしいポイント:

  • コンセントの位置が図面通りか
  • 追加でお願いしていた配線・配管が入っているか

「ボードを貼る前に一度見せてください」と担当者に伝えておきましょう。

⑥ 内装仕上げ工事

下地が完成したら、室内の仕上げ工事に入ります。

主な作業:

  • 石膏ボード張り
  • クロス(壁紙)張り・塗り壁仕上げ
  • フローリング・畳・タイルなど床仕上げ
  • ドア・引き戸・収納などの建具取り付け
  • 天井仕上げ

この工程が完了すると、ようやく「家らしい内部」が出来上がります。

この時期に現場を訪問しておくと、竣工検査の予行練習になります。

⑦ 設備工事・外構工事

内装仕上げと並行して、設備の取り付けが進みます。

設備工事の主な内容

  • キッチン・浴室・洗面台・トイレの設置
  • 照明器具・スイッチ・コンセントカバーの取り付け
  • エアコン・換気扇の設置
  • インターホン・火災報知器の設置

外構工事

  • 駐車場・アプローチの整備
  • フェンス・門扉の設置
  • 植栽・排水まわりの整備

外構工事は建物工事の終盤〜引き渡し後に行われることが多いです。

引き渡し時に外構が未完成の場合、完成時期を書面で確認しておきましょう。

⑧ 竣工検査・引き渡し

全工程が完了したら、いよいよ竣工検査です。

施主・業者・場合によっては第三者検査機関(行政など)が立ち会い、仕上がりを確認します。

竣工検査で問題がなければ、書類手続きを経て引き渡しとなります。

竣工検査は「最後のチャンス」です。

ここで指摘できなかったことは、引き渡し後に対応してもらいにくくなります。よく確認してください。

まとめ

新築工事は「地盤調査から引き渡しまで」、多くの職人さんの手が積み重なってできています。

流れを知っている施主と知らない施主では、完成する家の質が変わります。

工程を理解していれば、適切なタイミングで確認でき、問題があっても早期に対応できます。

この記事を工程表と照らし合わせながら、ぜひ現場見学に活用してください。

次の記事では、家の寿命を左右する「基礎工事」を詳しく解説しています。
