こんにちは。建築歴20年以上の現場代理人、芯(シン)です。
リフォームのトラブル相談で最も多いのが、契約後に発覚する問題です。
「契約書をよく読まずにサインしてしまった」
「口頭で言われていたことが契約書に書かれていなかった」
「追加費用の条件を理解していなかった」
契約書にサインした瞬間から、その内容に法的な拘束力が生じます。
後から「知らなかった」「聞いていなかった」は、ほとんどの場合通りません。
サインする前の確認が、リフォームで後悔しないための最後の砦です。
今回は契約前に必ず確認すべき7つのポイントをお伝えします。
確認① 工事の範囲と仕様が書面に明記されているか
口頭での打ち合わせ内容が、契約書や仕様書にきちんと書かれているかを確認します。
確認すること
- どこを・どのように工事するか
- 使用する材料・設備の品番・色・グレード
- 施工面積・施工数量
「打ち合わせで決めた内容が全部書かれているか」を一つひとつ確認してください。
よくある失敗
打ち合わせでは「このクロスにしてください」と決めたのに、契約書には品番が書かれていなかった。完成したら違うクロスが貼られており、「そのような指定は受けていない」とトラブルになった。
口頭で決めたことは「存在しない約束」になり得ます。すべての決定事項を書面で確認してください。
確認② 工事金額の内訳と「含まれないもの」が明記されているか
工事金額の内訳は契約書でも確認が必要です。
確認すること
- 見積もりの内訳が契約書と一致しているか
- 「含まれないもの(別途費用が発生するもの)」が明記されているか
- 追加工事が発生した場合の対応方法が書かれているか
特に重要:追加費用の条件
リフォームでは、工事を始めてから想定外の状況が発覚することがあります(壁を開けたら下地が腐っていた、など)。
このような場合の追加費用について、事前に取り決めておかないと後でトラブルになります。
「追加工事が発生した場合、事前に見積もりと承認を取ってから進めてもらえますか?」
と必ず確認してください。承認なしに勝手に追加工事を進める業者は避けてください。
見積もりそのものの読み方は、前の記事で詳しく解説しています。
確認③ 工期(着工日・完成予定日)が明記されているか
工期が契約書に明記されていないと、工事がいつまでも終わらないトラブルに発展することがあります。
確認すること
- 着工予定日はいつか
- 完成予定日はいつか
- 工期が延びた場合の対応はどうなるか
よくある失敗
「来月から始めます」と口頭で言われていたが、実際には3ヶ月後まで着工されなかった。完成予定日も明記されていなかったため、催促もできなかった。
着工日・完成予定日は必ず書面で確認してください。

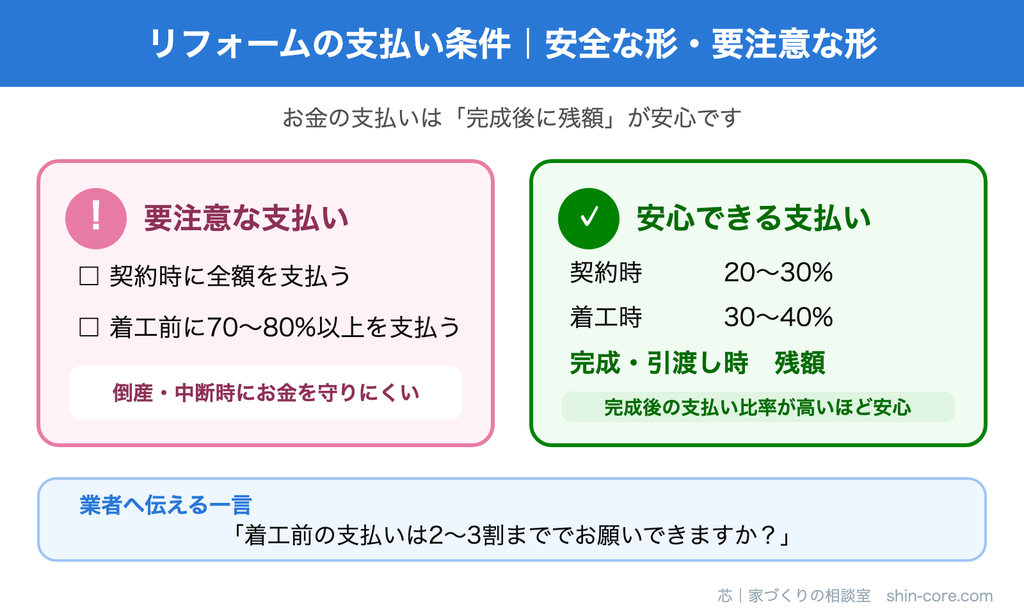

確認④ 支払い条件が工事の進捗と合っているか
支払いのタイミングと金額は、工事の進捗に合わせて設定されているかを確認します。
リスクが高い支払い条件
- 契約時に全額支払い → 業者が倒産・失踪した場合、お金が戻ってきません
- 着工前に大半(70〜80%以上)を支払う → 工事が完成しなくてもお金を取り戻しにくい状況になります
望ましい支払い条件の例
- 契約時 20〜30%
- 着工時 30〜40%
- 完成・引き渡し時 残額(30〜40%)

完成後の支払い比率が高い方が、施主にとって安全です。
業者が「完成時にまとめて払ってもらうのは困る」と言う場合は注意が必要です。
確認⑤ 保証内容が書面で明記されているか
「アフターフォローはしっかりします」という口頭での約束は法的な効力がありません。
保証の内容は必ず書面(保証書)で確認してください。
確認すること
- 保証期間はいつからいつまでか
- 保証の対象となる不具合はどんなものか
- 保証対象外となるのはどんな場合か
- 保証を使う場合の手続き方法
外壁塗装の保証の目安
- シリコン塗料:5〜8年
- フッ素塗料:8〜10年
- 無機塗料:10〜15年
この目安より大幅に短い保証しかない場合は、材料・施工品質に疑問が生じます。
確認⑥ クーリングオフの対象かどうか確認する
リフォーム契約には「クーリングオフ(無条件解約)」が適用される場合があります。
クーリングオフが使えるケース
- 訪問販売でリフォームを契約した場合:契約日から8日以内
- 電話勧誘によるリフォーム契約:契約日から8日以内
クーリングオフが使えないケース
- 自分から業者に連絡して店舗・事務所で契約した場合
クーリングオフを行使する場合は、書面(内容証明郵便)で業者に通知する必要があります。
サインした後に「やっぱり違う業者にしたい」と思った場合は、まず契約日と締結場所を確認してください。
確認⑦ 近隣への配慮についての取り決めがあるか
リフォーム工事は騒音・振動・粉じんが発生します。
近隣との関係を良好に保つために、業者が近隣への配慮をしてくれるか確認しておきましょう。
確認すること
- 着工前の近隣への挨拶は業者がやってくれるか(できれば施主も同行する)
- 工事の時間帯(何時から何時まで作業するか)
- 騒音・振動・粉じんへの対策
- 近隣からのクレームがあった場合の対応窓口
近隣トラブルは引っ越し後の生活にも影響します。事前の取り決めが大切です。
契約書でよく見落とされる条項
見落とし① 「甲乙双方の協議による」という表現
「問題が発生した場合は甲乙双方の協議による」という記載は、問題が起きたときに業者と施主で話し合いで解決することを意味します。
一見普通に見えますが、具体的な解決基準がないため、業者有利になることがあります。
可能であれば「第三者機関(住宅リフォーム・紛争処理支援センターなど)に相談できる」という条件を追加してもらいましょう。
見落とし② 解約条件
施主都合でキャンセルした場合のペナルティ(違約金)が書かれていることがあります。金額と条件を必ず確認してください。
見落とし③ 工事中の損害賠償
工事中に施主の家財や近隣の建物が損傷した場合の賠償責任が書かれているかを確認する。業者が「請負業者賠償責任保険」に加入しているかも確認してください。

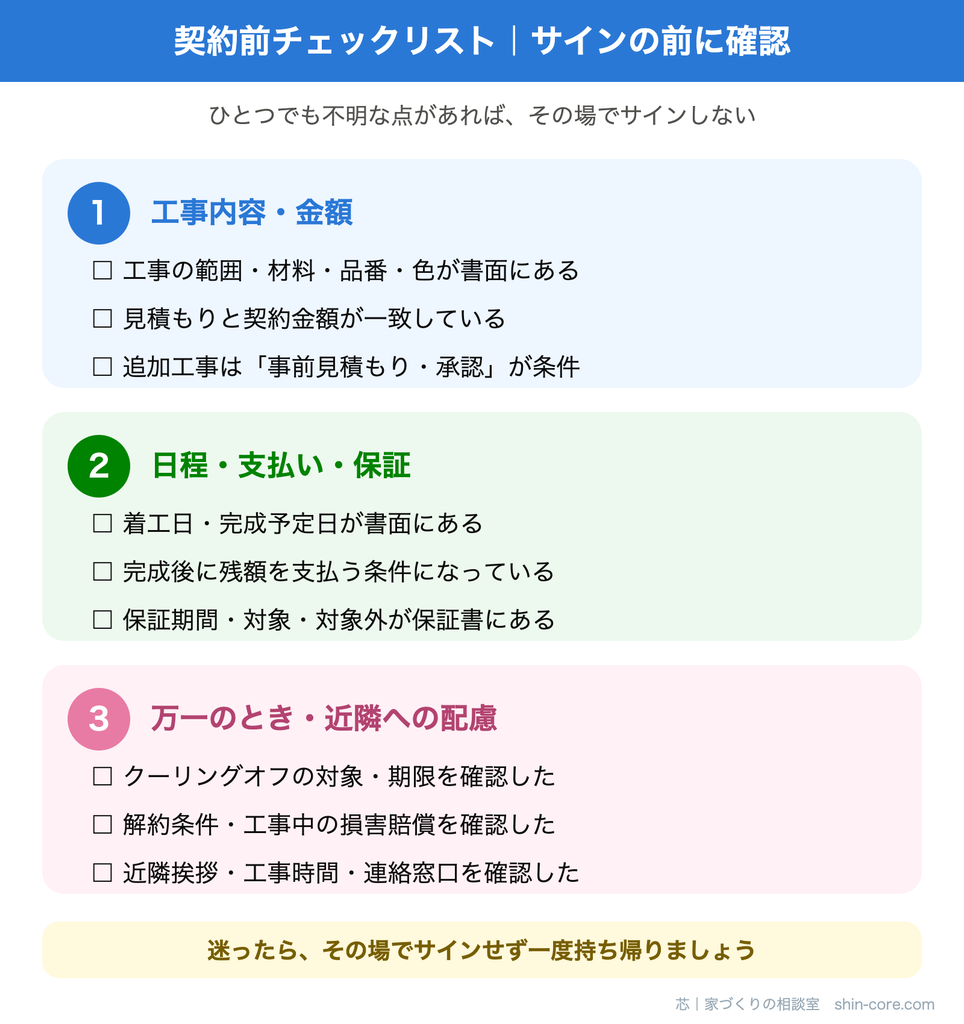

契約前の確認チェックリスト
- 工事の範囲・仕様(材料・品番・色)が書面に明記されている
- 打ち合わせで決めた内容がすべて契約書・仕様書に反映されている
- 見積もりの内訳と契約書の金額が一致している
- 「含まれないもの」が明記されている
- 追加工事が発生した場合は事前承認が必要と確認した
- 着工日・完成予定日が書面に明記されている
- 支払い条件が工事の進捗に合っている(完成後払いの比率が高い)
- 保証期間・保証内容が書面(保証書)で明記されている
- 訪問販売の場合、クーリングオフの期限を確認した
- 近隣への挨拶・工事時間帯の取り決めを確認した
- 業者が請負業者賠償責任保険に加入しているか確認した
全てチェックできてから、契約書にサインしましょう。

まとめ
契約書はただのサインする紙ではありません。
工事のすべての約束事が書かれた法的な文書です。
「信頼できる業者だから大丈夫」という気持ちはわかります。
でも、トラブルが起きたときに頼れるのは書面だけです。
信頼している業者であれば、確認事項を丁寧に説明してくれるはずです。
確認を嫌がる業者は、それだけで信頼度が下がります。
「サインする前の10分が、リフォーム後の何年もの後悔を防ぎます。」
契約が済んだら、いよいよ具体的な工事の検討です。次の記事では外壁リフォームの選択肢を比較します。
